本パースは完成イメージであり、実施設計等で変わることがあります。

工事概要

About
工事名称⼾塚環境センター施設整備⼯事
⼯事場所川⼝市⼤字藤兵衛新⽥290
発注者川⼝市長 奥ノ木 信夫
設計・施⼯(受注者)⽇鉄エンジ・極東開発・三井住友・川⼝⼟建特定建設⼯事共同企業体
契約⼯期令和3年9⽉〜令和12年3⽉(全施設の竣⼯⽉)

建設工事概要リーフレット[第1部 焼却処理施設・粗大ごみ処理施設](PDF 2.9MB)

施設概要

Outline

焼却処理施設

処理能⼒285t/⽇(142.5t/24h×2炉)
形式全連続燃焼式ストーカ焼却炉
余熱利⽤蒸気タービンによる発電(約7,900kW)
環境啓発棟への温⽔供給

粗⼤ごみ処理施設

処理能⼒26t/5h
形式破砕・選別式
破砕設備高速回転破砕機
大型木質ごみ粗破砕機

環境啓発棟

温浴施設・
健康増進施設
浴室等
交流施設多目的室等
環境学習・
啓発施設
環境啓発展示エリア、研修室等

スケジュール

Schedule
⼯事⼯程は、現時点での計画であり、状況に応じて変更することがあります。

工事状況

Progress

New 2024年10月

新粗大ごみ処理施設建設のために、掘削機による地下障害物除去工事を行っています。
また、既存東棟の解体工事を引き続き行っています。

2024年10月

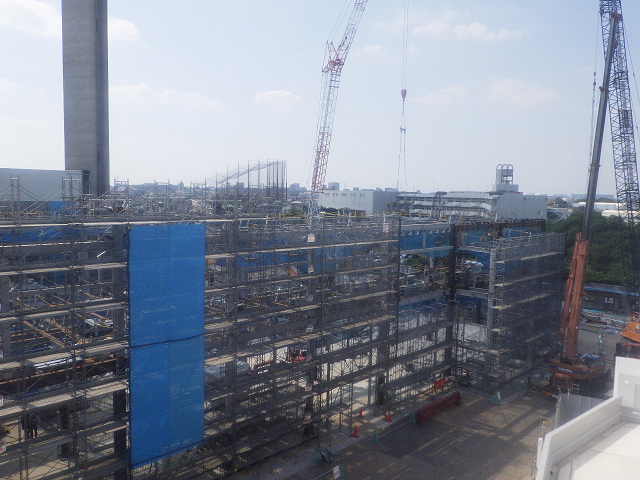

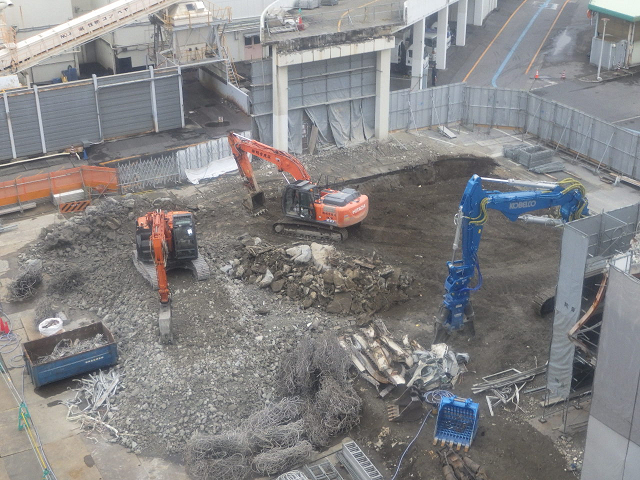

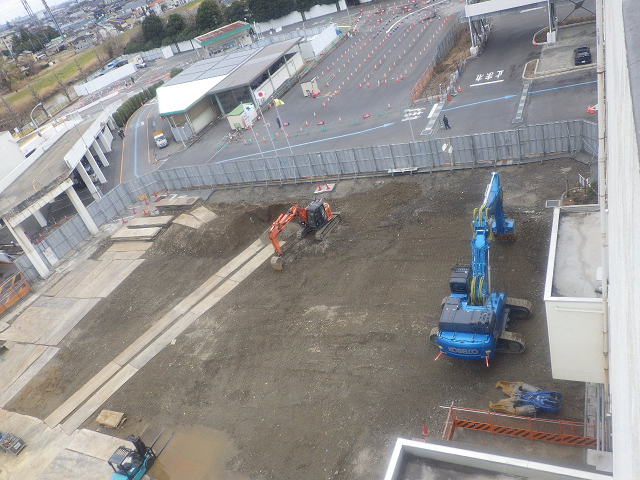

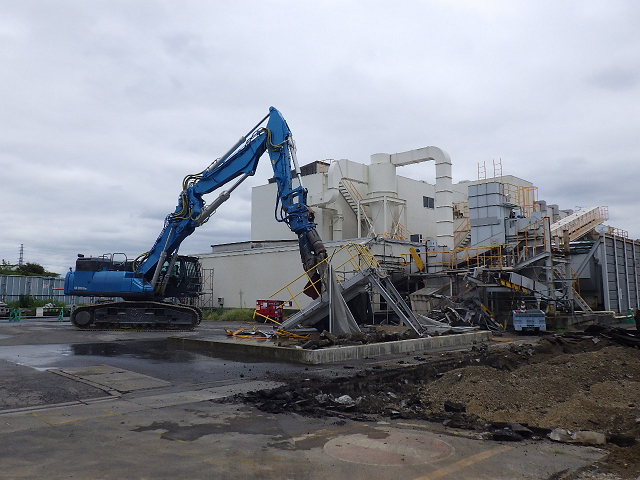

新粗大ごみ処理施設 掘削機による地下障害物除去工事状況
2024年10月

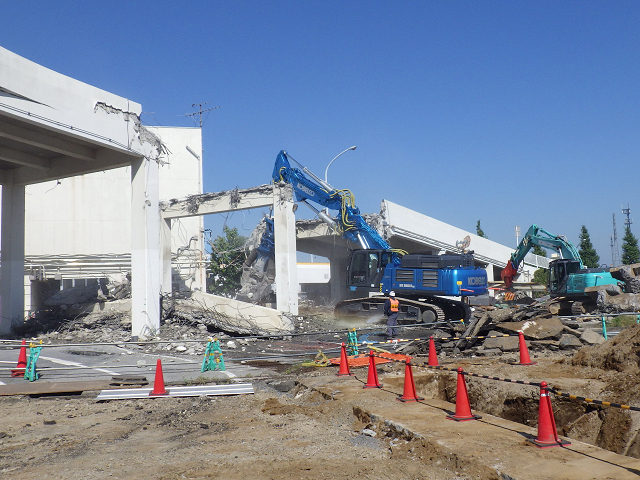

既存東棟 建屋解体状況

これまでの工事の進捗について確認する
